南宁地铁5号线又有新进展!这条线经过你家吗?

930老友记 03-19 07:11

好消息!

南宁地铁5号线有新进展了

目前

已经实现了5号线一期工程

全线“35kV电通”

离全线开通运营又近了一步

  近日,南宁轨道交通5号线一期工程北段(五一立交站至金桥客运站)实现“35kV电通”,这是南宁轨道交通5号线一期工程北段继“洞通”“轨通”之后的又一重要里程碑节点。

  南宁轨道交通5号线一期工程采用集中供电方式,正线共设有17座车站变电所和1个那洪车辆基地。其中那洪车辆基地至那洪立交站已于2020年8月23日送电成功,那洪立交站至五一立交站已于2020年10月30日送电成功。本次送电完成范围为正线北段12座车站变电所和11个环网区间,真正意义上实现了5号线一期工程全线“35kV电通”目标。

  新冠疫情爆发以来,施工作业面临作业人员不能及时到位、材料设备运输受阻、防疫物资紧缺等困难。建设分公司高度重视,一手抓疫情防控,一手狠抓生产,秉承标准化、规范化、装配化、信息化以及绿色施工——“四化一绿”的理念,发挥“卢尚华劳模创新工作室”带头作用,克服了交叉施工专业繁多、工期紧迫、组织协调难度大、安装环境多变等困难。

  在本次送电前,施工单位制定专项施工方案,集中调集人力、材料、机械顺利完成电缆的敷设及设备的安装,严格执行送电方案分工协作、有序配合,确保送电过程稳步推进。以“倒排工期,见缝插针”的工作思路,制定“三级作业计划”,将施工计划层层细化,更大程度的实现不同专业间的相互配合,充分利用作业面,并保证了每个节点可控,动态的掌握和控制施工的进度情况。

  南宁轨道交通5号线一期工程北段 “35kV电通”目标的完成,标志着南宁轨道交通5号线一期工程向开通试运营节点又迈出了坚实的一步,为后续全线“热滑”、各系统综合联调等节点目标的实现提供了可靠的电源保障。

  南宁地铁5号线加强邕江两岸联通

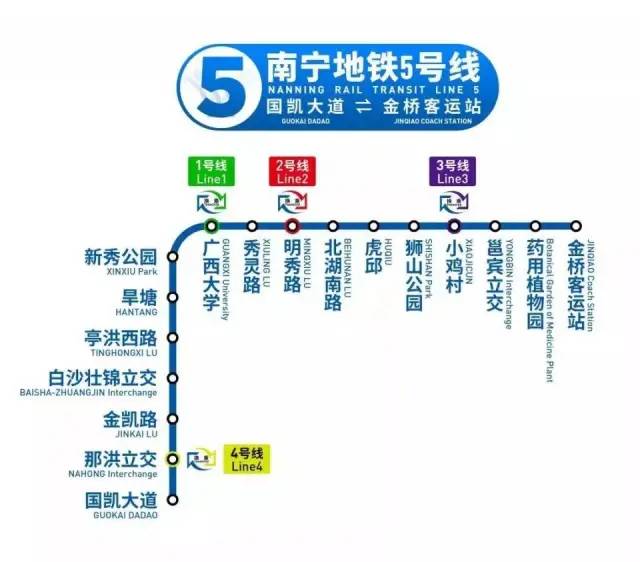

  南宁地铁5号线线路全长20.2公里,区间南起国凯大道站,途经壮锦大道、明秀西路、明秀东路、南梧大道、昆仑大道、北至金桥客运站,联系城市西南-东北方向的交通骨干线路,串联了那洪片区、江南片区、邕江北侧片区,进一步加强了邕江两岸的联通。

  |来源:南宁轨道交通、南宁新闻网
